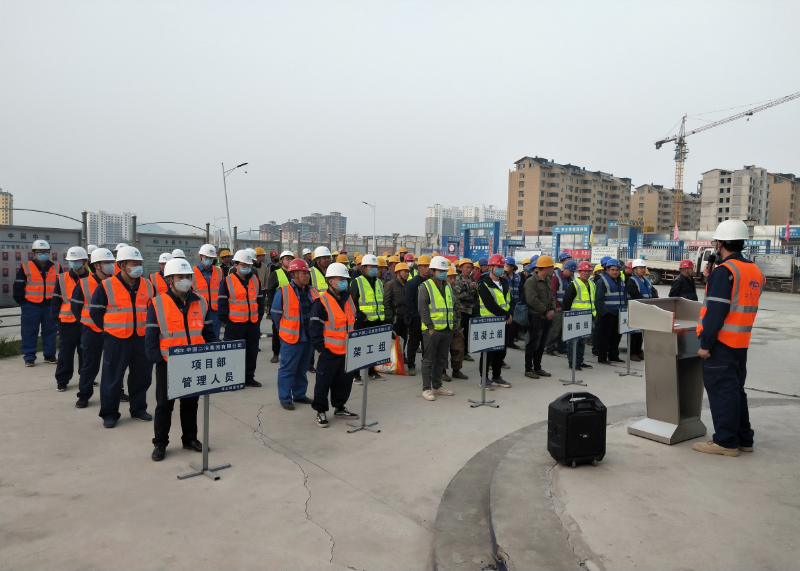

春必來之,君定綻放!在集團以及公司“大干二季度”勞動競賽動員會之后,滏源花園迅速召開推進會落實公司會議精神,在積極做好疫情防控工作的同時,確保勞動競賽順利開展。
峰峰礦區滏源花園二期、三期及地下車庫勘察、設計、施工一體化EPC總承包項目,屬于政府下屬平臺公司棚改新建工程,因業主資質等級原因本項目被劃分為三個標段交與我單位來建設,本項目建成后能解決1220戶近四千人民居環境問題。
本項目總占地面積為70022平方米,總建筑面積為219543平方米,其中地上建筑面積為149374平方米,地下建筑面積為70196平方米(其中地下車庫面積為42794平方米)。住宅樓為剪力墻結構形式,地上11層地下2層,建筑高度為32.9米,標準層層高為2.9米。車庫為框架結構形式,地下1層,層高為3.4米。本項目合同工期為兩年,總造價約為5.04億元。

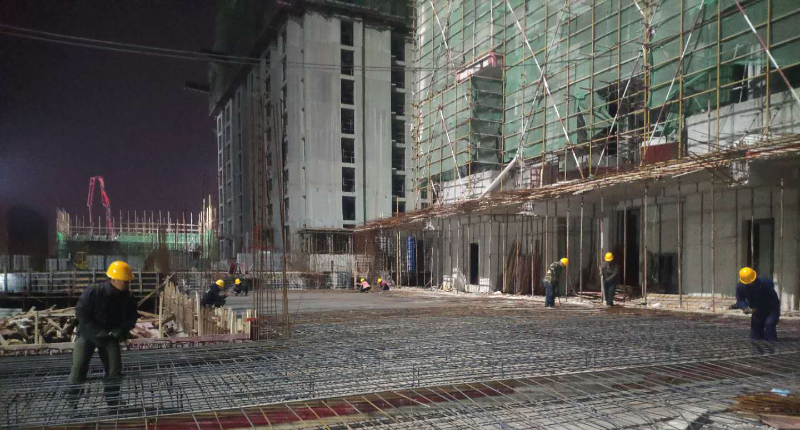

截止目前,該項目施工現場總?cè)藛T已達454人左右。正在積極全面開展施工,現場隨處可見施工人員的身影。目前本工程已有13棟樓(N4#、N5#、N9#、S6#、S7#、S8#、S9#、S10#、S11#、S12#、S13#、S14#、S15#)主體結構已封頂,1棟樓(N7#)8層主體施工,1棟樓(N6#)9層主體施工,1棟樓(N8#)10層主體施工,6棟樓(S6#、S10#、S11#、S15#、N4#、N9#)進行二次砌筑,7棟樓(S7#、S8#、S9#、S12#、S13#、S14#、N5#)進行機房層及頂部造型施工。地下車庫已完成45%,目前緊急搶趕地下車庫工程,施工人員日夜兼程,不分晝夜,加班加點趕搶工期。堅決把疫情耽誤的工期搶回來。
.

.

.
